修繕費と資本的支出を分ける本質は「原状回復か、価値向上か」の一点です。迷ったときは20万円・3年周期・60万円・10%の4つの形式基準を順に当て、Step1〜4の判定フローで割り切ります。LED交換や外壁塗装など具体ケースと証拠書類も解説します。
この記事でわかること
- 修繕費と資本的支出を分ける本質的な軸は「原状回復か、価値向上か」の一点
- 判断に迷ったときに使う4つの形式基準(20万円・3年周期・60万円・10%)の順番と使いどころ
- 実務でそのまま使える判定フロー(Step1〜4)と、グレーゾーンの割り切り方
- LED交換・受水槽ポンプ・外壁塗装など具体ケース3例の判定結果
- 税務調査で問われたときに説明責任を果たすための証拠書類
公的情報源: 国税庁「修繕費とならないものの判定」タックスアンサー No.5402(参照)/法人税基本通達7-8-3〜7-8-5

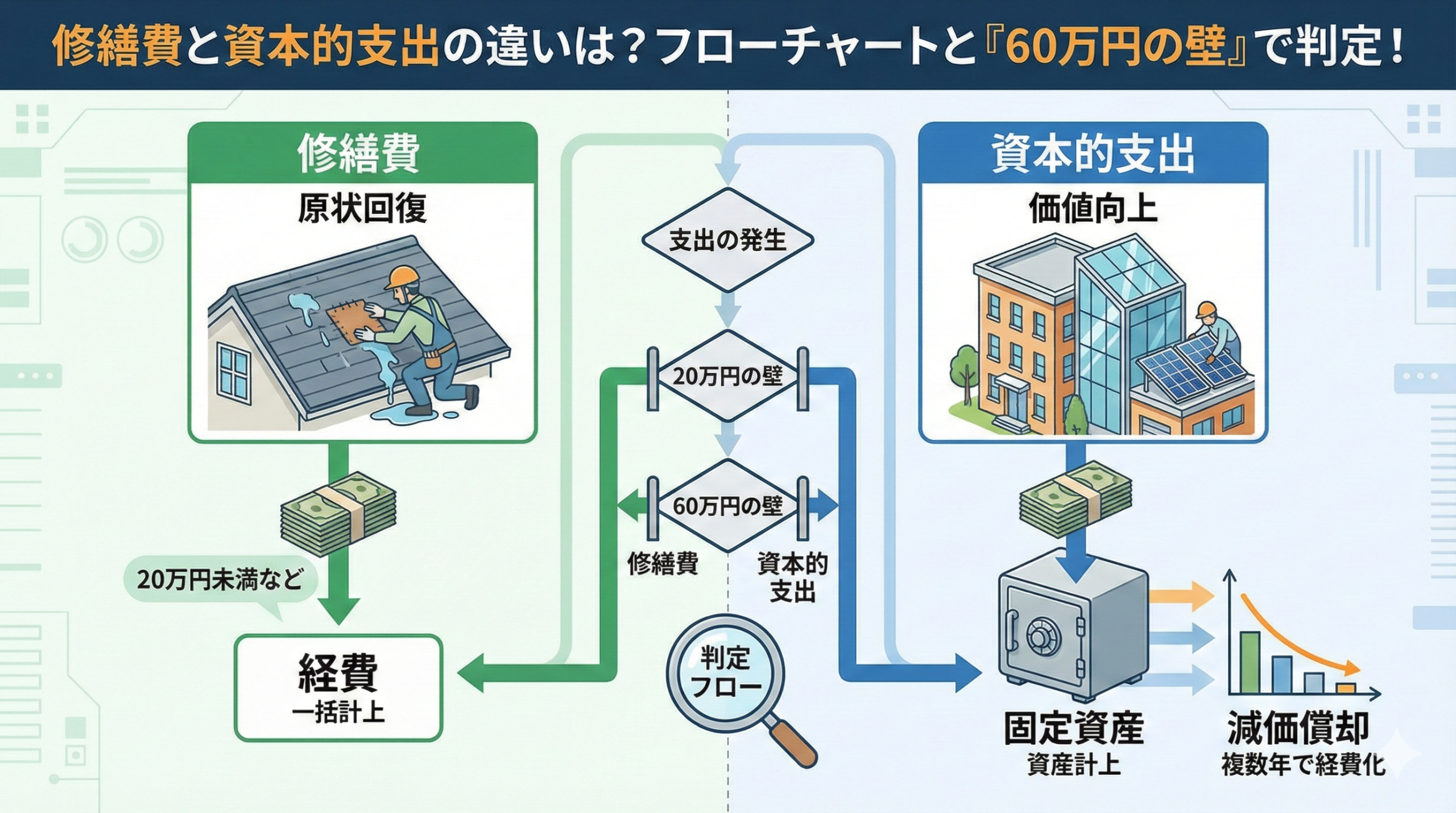

結論を先に書きます
修繕費と資本的支出を分ける軸は、たった一つです。「壊れたものを元に戻す(原状回復)」なら修繕費、「価値を高める・寿命を延ばす」なら資本的支出。前者はその年の経費、後者は固定資産に加えて減価償却します。
とはいえ、実際の工事は「原状回復か価値向上か」がはっきりしないグレーゾーンばかりです。そこで、迷ったときは金額や周期による形式基準で機械的に判定します。これが「20万円」「3年周期」「60万円」「10%」という4つの数字です。
- 本質は「原状回復=修繕費」「価値向上・寿命延長=資本的支出」の二択
- 迷ったら形式基準で判定(20万円未満/3年周期/60万円未満/取得価額の10%以下)
- 判定の順番はStep1少額→Step2周期→Step3実質→Step4形式の流れが実務の基本
- 区分は税務調査の頻出論点。見積書・写真・仕様書の保存が判断の裏付けになる

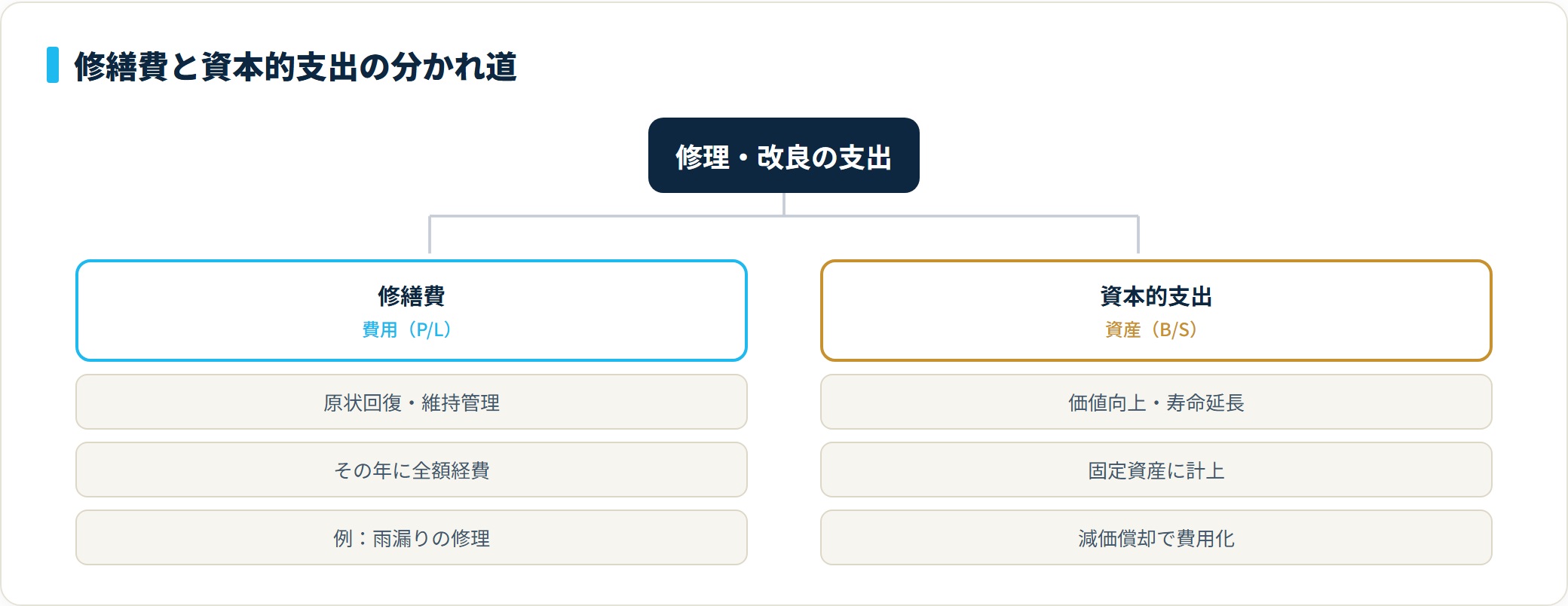

修繕費と資本的支出は何が違うのか
まずは言葉の定義をはっきりさせます。同じ「修理」に見えても、会計・税務上の扱いは明確に異なります。
ポイントは、その支出が「今の状態を保つため」なのか、「今より良くするため」なのかです。前者は費用、後者は資産。この一線で、その年の利益も税金も変わります。
| 項目 | 修繕費(経費) | 資本的支出(資産) |
|---|---|---|
| 目的・効果 | 通常の維持管理・壊れた部分の原状回復 | 価値を高める・使用可能期間(寿命)を延長 |
| 会計処理 | 支出した年度の費用として一括計上 | 固定資産に加算し、残りの耐用年数で減価償却 |
| 税負担 | その年の利益を圧縮(経費が大きい) | 複数年に分散(その年の経費は小さい) |
| 具体例 | 雨漏りの修理/蛍光灯の交換/定期点検・タイヤ交換 | 非常階段の新設/壁紙を高級素材へ変更/機械の性能アップ改造 |
修繕費なら支出した年に全額が経費になるため、その年の節税効果は大きくなります。一方の資本的支出は、いったん資産に計上してから少しずつ経費化するので、初年度の経費は限定的です。「修繕費で落としたい」と考えるのが人情ですが、価値向上の工事を無理に修繕費とすれば税務調査の指摘対象になります。
実務で使える判定フローチャート
定義は分かっても、実際の工事では「原状回復なのか、価値向上なのか」の判断が難しいグレーゾーンが多々あります。そこで税務上は、スムーズに処理できるよう明確な形式基準(金額などのルール)が設けられています。

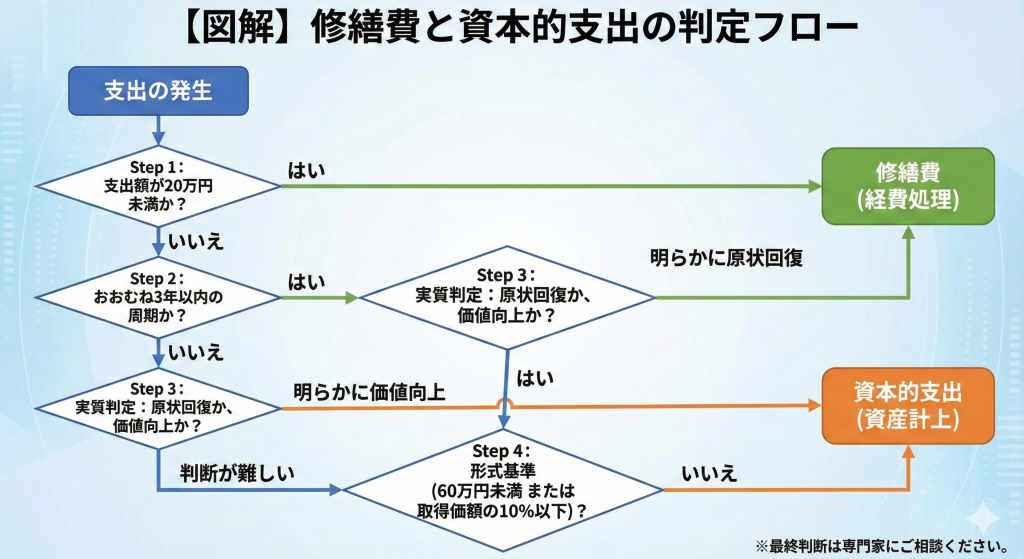

判定は次の4ステップを上から順に確認していくのが実務の基本です。前のステップで「修繕費」と確定すれば、そこで判定は終了です。
- 少額基準(20万円未満か?)
- 周期基準(おおむね3年以内か?)
- 実質判定(原状回復か、価値向上か?)
- 形式基準(60万円・取得価額の10%)
Step 1:少額基準(20万円未満か?)
一つの修理や改良にかかった金額(支出額)が20万円未満であれば、内容に関係なく「修繕費」として処理できます。価値向上かどうかを問わず、ここで判定は終了です。
少額の工事をいちいち資産計上していてはきりがない、という割り切りのルールです。
Step 2:周期基準(おおむね3年以内か?)
金額が20万円以上でも、その修理がおおむね3年以内の周期で定期的に行われるものであれば、「修繕費」として処理できます。
定期点検や消耗部品の交換など、繰り返し発生することが明らかな支出が対象です。過去の実績や契約内容で周期を説明できることがポイントになります。
Step 3:実質判定(原状回復か、価値向上か?)
ここが最も重要な分岐点です。工事の内容を精査して、原状回復か価値向上かを実質で見ます。
- 明らかに「原状回復」である → 修繕費
- 明らかに「価値向上・寿命延長」である → 資本的支出
- どちらとも言えない、判断が難しい → Step 4へ
非常階段の新設や機械の改造のように、誰が見ても「グレードアップ」なら、金額の大小にかかわらず資本的支出です。逆に、雨漏りを直して元通りにしただけなら修繕費。迷うのは、この中間にある工事です。
Step 4:形式基準(60万円の壁など)
実質判定が難しい場合の「割り切りルール」です。以下のいずれかに該当すれば、「修繕費」として処理することが認められます。
- 支出額が60万円未満である
- 支出額が、その資産の前期末取得価額(買った時の値段)のおおむね10%以下である
この「60万円未満」または「取得価額の10%以下」が、いわゆる60万円の壁です。どちらかを満たせば修繕費にできます。
上記にも該当しない場合は、原則通り、実質的に「価値向上」とみなされる部分を資本的支出、それ以外を修繕費として区分計算する必要があります。実務上は、税理士と相談して資本的支出として処理するケースも多いところです。
★災害復旧の特例 地震や台風などの災害で被害を受けた資産を原状回復するための費用は、金額に関わらず修繕費とすることができます(被災資産の耐用年数を延長させるような改良工事部分を除く)。
具体的なケーススタディ
定義とフローを踏まえて、判断に迷いやすい3つの工事を具体的に見ていきます。
ケースA:オフィスの蛍光灯を全てLED照明に交換した(支出150万円)
単なる蛍光灯の交換(原状回復)を超えて、節電効果や長寿命化という性能アップ(価値向上)が認められます。
処理は原則として「資本的支出」です。ただし、単に切れた蛍光灯を同じ種類の蛍光灯に交換するだけなら修繕費になります。LED交換の詳しい判定はLED照明へ交換した費用の勘定科目で整理しています。
ケースB:受水槽のポンプが故障したので同等品に交換した(支出50万円)

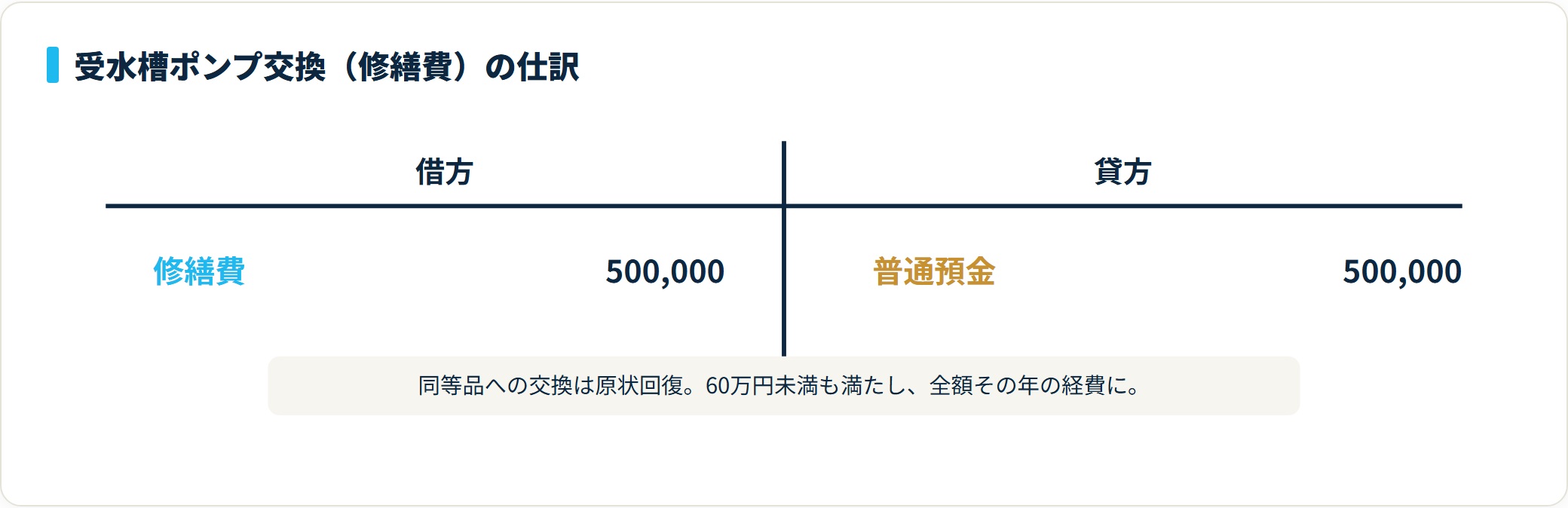

壊れた部品を同等の性能のものに取り替えるのは、典型的な原状回復です。さらに金額も60万円未満(形式基準)を満たしています。
処理は「修繕費」です。実質でも形式でも修繕費に振れる、判定の分かりやすい例といえます。
ケースC:ビルの外壁塗装を行った(支出300万円、前回から10年経過)
同じ塗料での塗り直しなら原状回復ですが、より耐久性の高い高級塗料を使った場合は価値向上とみなされる可能性があります。金額も大きく、判断が難しいケースです。
処理は、見積書の内訳(単なる塗り直し部分とグレードアップ部分)を精査し、税理士と相談して区分します。塗装は「原状回復」と「価値向上」が一つの工事に混在しやすく、丸ごと修繕費にも丸ごと資産にもしにくいのが実情です。
| ケース | 工事内容 | 金額 | 判定 |
|---|---|---|---|
| A | 蛍光灯→LED全交換 | 150万円 | 原則 資本的支出(性能向上) |
| B | 受水槽ポンプの同等品交換 | 50万円 | 修繕費(原状回復+60万円未満) |
| C | 外壁塗装(高級塗料の可能性) | 300万円 | 区分計算(要・内訳精査) |
よくある質問
修繕費と資本的支出の判定で、現場から繰り返し受ける質問を整理します。
Q1:金額が60万円未満なら、内容を問わず修繕費にしてよいですか?
いいえ。60万円未満(または取得価額の10%以下)の形式基準は、あくまでStep3の実質判定で「原状回復か価値向上か判断がつかない」場合の割り切りルールです。誰が見ても明らかな価値向上・寿命延長の工事は、たとえ60万円未満でも資本的支出が原則になります。
Q2:一つの工事を分割すれば、20万円未満にして修繕費にできますか?
できません。判定は「一つの修理・改良ごと」の支出額で行います。本来は一体の工事を、修繕費にするためだけに意図的に分割して請求書を分けると、税務調査で一括して見直される可能性が高くなります。工事の実態で判断する点を押さえてください。
Q3:判断に迷ったとき、修繕費と資本的支出のどちらに寄せるべきですか?
迷ったら、まずStep1〜4のフローを順番に当てはめるのが基本です。それでも区分が難しい高額な工事は、修繕費に寄せたい気持ちより、後から説明できるかを優先します。見積書の内訳で価値向上部分を切り分け、必要に応じて顧問税理士に相談したうえで処理するのが安全です。
Q4:減価償却の仕組みがよく分かりません。
資本的支出は、いったん固定資産に加えてから、その資産の残りの耐用年数にわたって少しずつ経費化します。この仕組みが減価償却です。基本は減価償却とは?仕組みと計算方法で解説しています。
まとめ:証拠書類の保存が判定の裏付けになる
修繕費と資本的支出の区分は、税務調査でもよくチェックされる項目です。後から「なぜ修繕費にしたのか」と問われたときに、きちんと説明できるようにしておくことが重要になります。
- 本質は「原状回復=修繕費」「価値向上・寿命延長=資本的支出」の一線
- 迷ったらStep1少額(20万円)→Step2周期(3年)→Step3実質→Step4形式(60万円・10%)の順で判定
- 明らかな価値向上は、金額が小さくても資本的支出が原則
- 判定の裏付けに見積書・施工前後の写真・仕様書を必ず保存する
説明責任を果たすために、次の書類は必ず保存しておきましょう。
- 工事の見積書・請求書・契約書(内訳が分かるもの)
- 施工前後の写真(原状回復であることを示すため)
- 施工業者からの仕様書や報告書(性能アップの有無を確認するため)
判断に迷う高額な修理が発生した場合は、自己判断せず、工事前に顧問税理士へ相談するのが確実です。工事が終わってからでは、内訳を分けるための資料を取り直せないこともあります。
あわせて読みたい
免責事項
※本記事は会計・税務の一般的な情報を整理したものです。個別の工事や支出の最終的な税務判断は、最新の法令・通達および顧問税理士のご確認のうえでお願いします。
